지난주 금요일 국내 증시를 끌어올린 건 반도체였습니다. 한국거래소 집계 기준 코스피는 9월 18일 178.82포인트, 2.66% 오른 6,894.23으로 마감했고 SK하이닉스는 6.42%, 삼성전자는 3.37% 올랐습니다. 불을 댕긴 건 엔비디아 젠슨 황 최고경영자(CEO)의 한마디였습니다. 내년 칩 판매량을 두 배로 늘리겠다는 발언이었습니다.
그런데 같은 주에 나온 또 하나의 숫자는 정반대 방향을 가리킵니다. 반도체 장비 핵심 부품의 납기가 최대 40개월까지 늘어났다는 보도입니다. 3년 4개월입니다. 칩을 두 배로 팔겠다는 선언과, 그 칩 옆에 붙을 메모리를 만들 장비가 3년 넘게 안 온다는 현실이 같은 주에 나란히 놓인 셈입니다. 이 글에서는 40개월이라는 숫자가 정확히 무엇을 가리키는지, 그리고 그것이 삼성전자 평택과 SK하이닉스 용인의 증설 시계를 어떻게 바꾸는지를 하나씩 따라가 보겠습니다.
금요일 시장이 반응한 것은 수요 쪽 뉴스였습니다
먼저 지난주 마지막 거래일의 그림부터 정리하겠습니다. 한국거래소 집계 기준 코스피는 6,894.23, 코스닥은 4.94포인트 오른 827.12로 마쳤습니다. 지수 상승률만 놓고 보면 최근 몇 달 사이 손꼽히는 반등폭입니다.
동력은 밖에서 왔습니다. 파이낸셜뉴스 보도에 따르면 젠슨 황 CEO가 9월 17일 내년 엔비디아 칩 판매량이 올해의 두 배가 될 것이라고 밝히면서 필라델피아 반도체지수가 3.14% 올랐습니다. 엔비디아는 2.54% 오른 219.34달러, 마이크론은 5.50%, SK하이닉스 미국주식예탁증서(ADR)는 4.64% 상승했습니다. 국내 증시는 그 흐름을 그대로 이어받았습니다. 삼성전자는 26만 1,000원, SK하이닉스는 186만 7,000원에 마감했습니다.
수급도 오랜만에 방향을 틀었습니다. 서울신문 보도에 따르면 외국인은 코스피에서 4,206억원을 순매수하며 8거래일 만에 매수 우위로 돌아섰고, 기관은 3조 1,675억원을 담았습니다. 개인은 3조 5,881억원을 순매도하며 차익을 실현했습니다. 업종별로는 전기·전자가 4.46%, 정보기술이 4.40% 오른 반면 보험과 유통, 금융 업종은 오히려 뒤로 밀렸습니다. 같은 날 오른 것과 내린 것이 이렇게 갈렸다는 점에서, 지수 2.66%는 시장 전체의 상승이라기보다 반도체 한 축이 만들어낸 숫자에 가깝습니다.
금요일 시장이 사들인 것은 “칩이 두 배로 팔린다”는 수요 쪽 이야기였습니다. 그 칩을 실제로 만들어낼 공급 쪽 조건은 그날 가격에 거의 반영되지 않았습니다.
40개월은 무엇의 납기인가

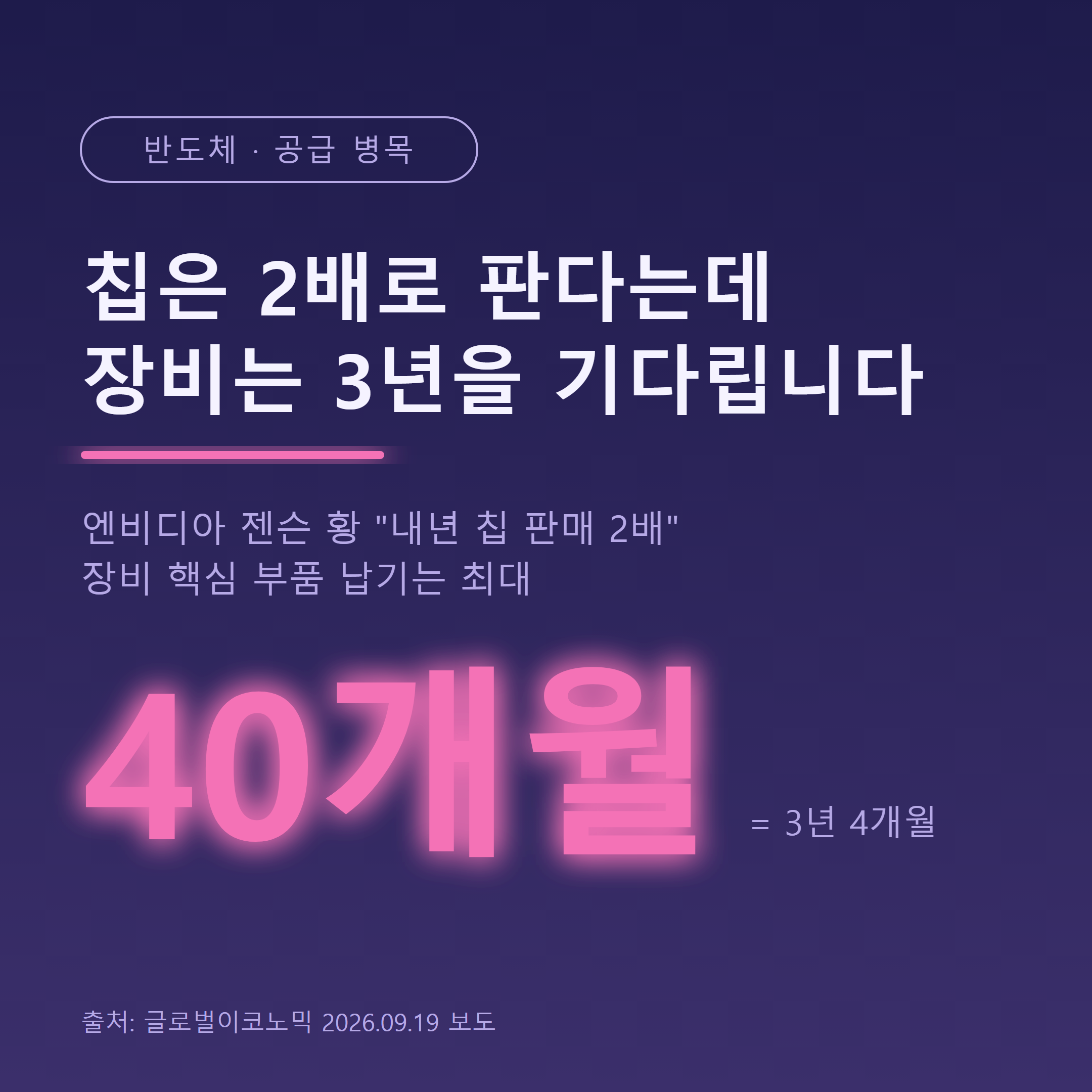

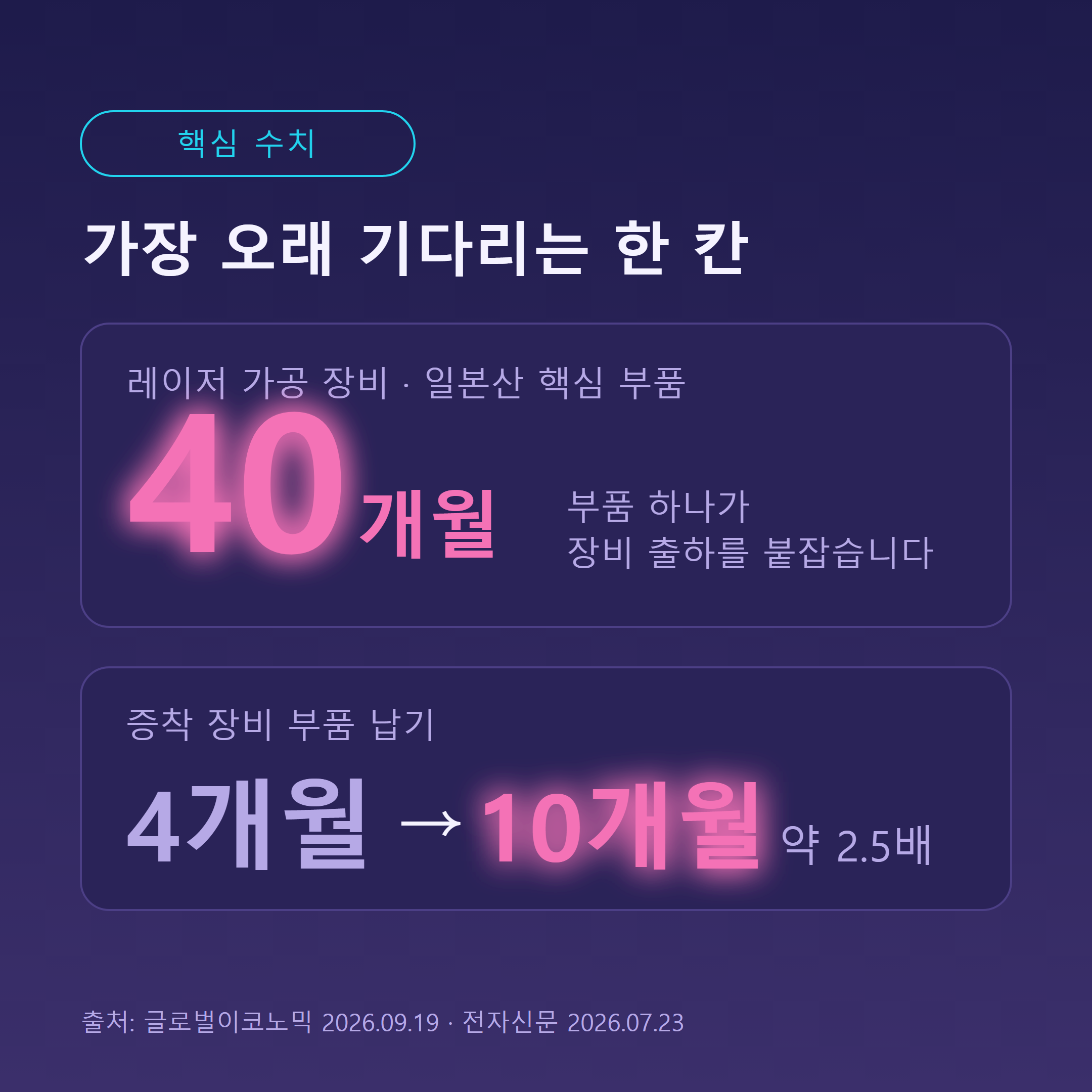

글로벌이코노믹이 9월 19일 보도한 내용을 보면, 40개월은 장비 완제품 전체의 납기가 아닙니다. 한 반도체 레이저 가공 장비 제조사에 따르면 일본산 특정 핵심 부품의 납기가 최대 40개월에 이른다는 것입니다. 장비 한 대를 조립하려면 그 부품이 반드시 있어야 하는데, 부품 하나 때문에 출하 전체가 멈춰 서는 구조입니다. 반도체 공정에서 병목은 늘 가장 느린 한 칸이 정하고, 지금 그 한 칸이 40개월입니다.
부품별로 보면 지연 폭이 제각각입니다. 증착 장비 부품은 기존 4개월에서 최대 10개월로 늘었습니다. 두 배 반입니다. 패키징 장비 부품은 4개월에서 6~8개월로, 장비 완제품 기준으로는 평시 6개월이던 납기가 1년 안팎으로 벌어졌습니다.
장비 시장의 70%가 동시에 밀려 있습니다
이건 특정 업체 한 곳의 문제가 아닙니다. 전자신문이 7월 23일 보도한 내용을 보면, 세계 반도체 장비 시장의 약 70%를 차지하는 상위 5개사, 즉 어플라이드 머티어리얼즈·ASML·램리서치·도쿄일렉트론·KLA의 주요 장비 납기가 일제히 1.5~2배로 늘었습니다. 국내 장비사들도 사정은 같습니다. TSMC와 마이크론에 공급하는 한 국내 업체는 납기가 3~4개월에서 6~8개월로 늘었고, 마이크론에 공급하는 다른 업체도 1.5배가량 길어졌습니다. 대체 조달처를 찾아도 그쪽 역시 줄을 서 있다는 뜻입니다.
| 구분 | 평시 납기 | 현재 납기 | 증가폭 |
|---|---|---|---|
| 레이저 가공 장비 일본산 핵심 부품 | — | 최대 40개월 | — |
| 증착 장비 부품 | 4개월 | 최대 10개월 | 약 2.5배 |
| 패키징 장비 부품 | 4개월 | 6~8개월 | 약 1.5~2배 |
| 장비 완제품(상위 5개사) | 6개월 | 1년 안팎 | 1.5~2배 |
| 국내 장비사(해외 공급분) | 3~4개월 | 6~8개월 | 약 2배 |
자료: 글로벌이코노믹(2026.09.19)·전자신문(2026.07.23) 보도 종합
왜 하필 지금 장비가 품귀인가
원인은 단순합니다. 모두가 동시에 지었기 때문입니다. 인공지능(AI) 인프라 투자가 폭증하면서 전 세계 반도체 제조사가 거의 같은 시기에 신규 팹 건설에 들어갔고, 장비 주문이 한꺼번에 몰렸습니다. 장비사는 주문을 받아도 부품을 못 구하고, 부품사는 증설을 하려 해도 그 증설에 다시 시간이 걸립니다. 수요가 한 번에 몰릴 때 공급이 계단식으로만 늘어나는 산업의 전형적인 모습입니다.

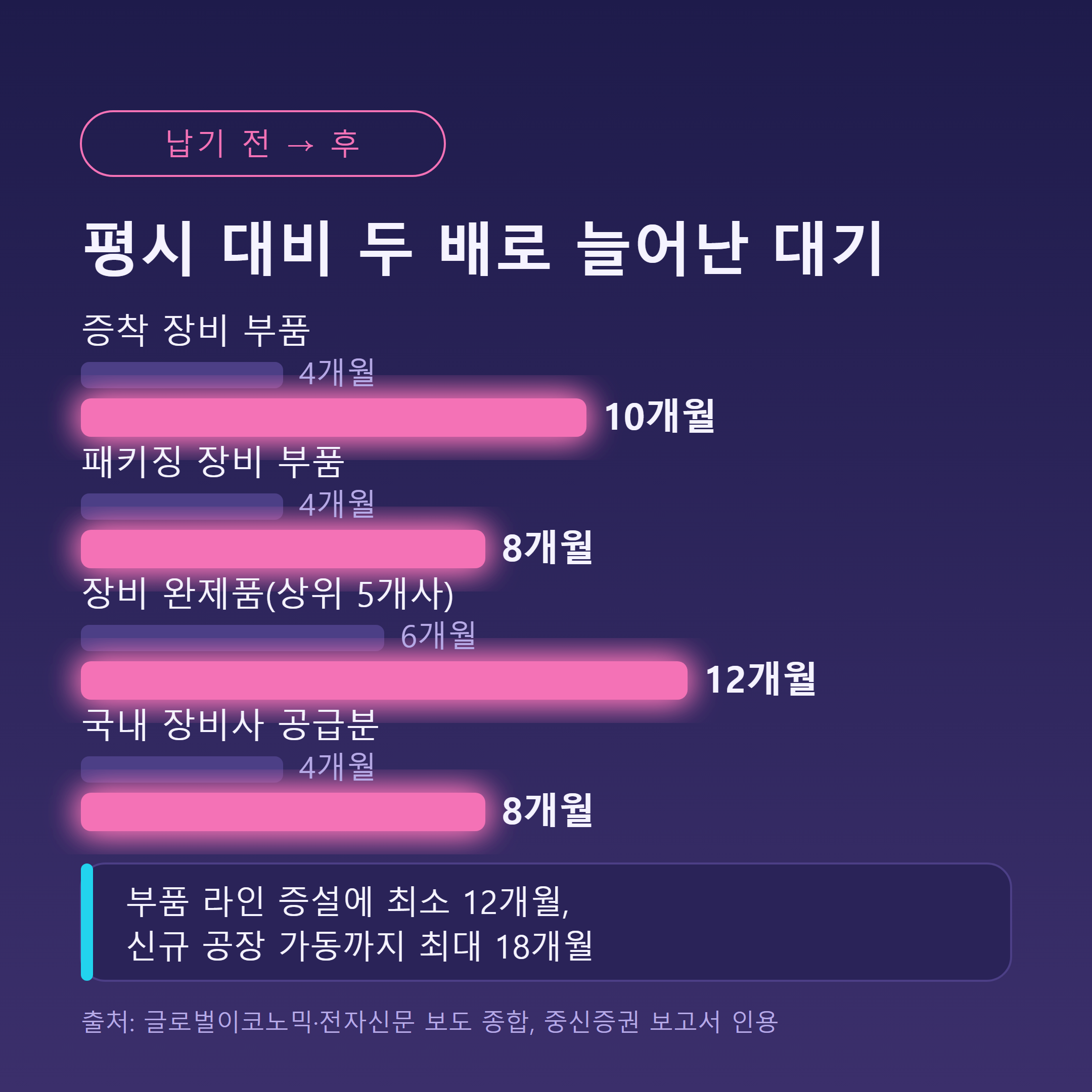

중신증권 보고서는 이 시차를 구체적으로 짚었습니다. 부품 라인을 새로 늘리는 데만 최소 12개월, 신규 공장이 실제로 돌아가기까지는 최대 18개월이 걸린다는 것입니다. 지금 당장 부품사가 증설을 결정해도 물량이 풀리는 건 1년 반 뒤라는 뜻입니다. 장비사 쪽 전망도 비슷합니다. 어플라이드 머티어리얼즈 박광선 대표는 고대역폭메모리(HBM) 장비 납기 지연에 대해 “2~3년 후 지금보다 훨씬 좋아질 것”이라고 말했습니다. 바꿔 말하면 앞으로 2~3년은 지금과 크게 다르지 않다는 이야기입니다.
공급 부족을 먼저 말한 쪽은 칩을 사는 쪽이었습니다

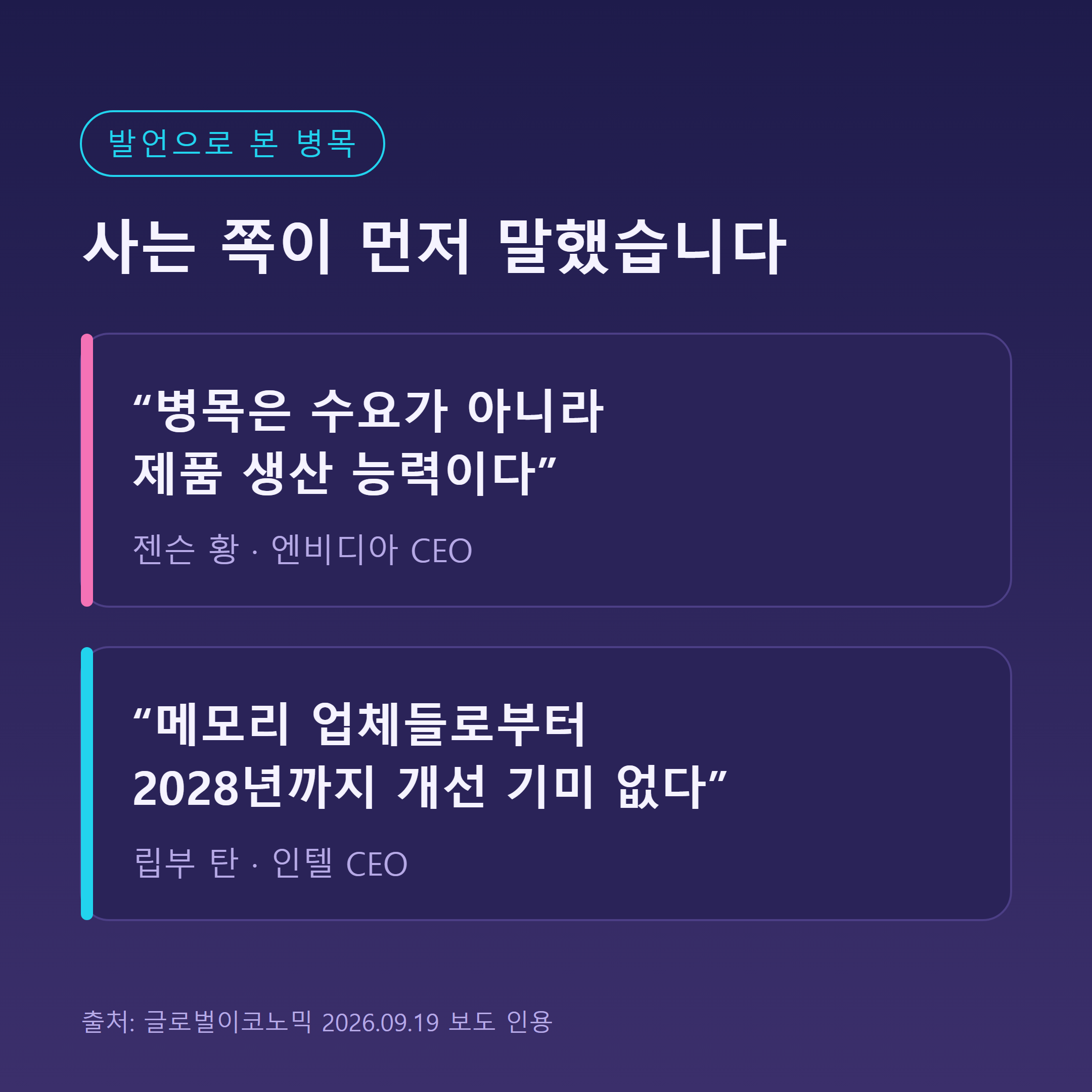

흥미로운 건 이 병목을 가장 먼저 언급한 사람이 장비사가 아니라 칩을 사는 쪽이라는 점입니다. 젠슨 황 CEO는 판매 2배를 예고하면서 동시에 “현재 시장의 병목은 수요가 아니라 제품 생산 능력”이라고 말했습니다. 인텔 최고경영자 립부 탄도 메모리 주요 업체로부터 2028년까지 상황 개선 기미가 없다는 이야기를 들었다고 밝힌 바 있습니다. 파는 쪽이 아니라 사는 쪽이 “물건이 없다”고 말하는 국면입니다.
KB증권은 AI 연산의 병목이 이미 메모리로 이동했고, 가속기 성능의 80%가 메모리 대역폭에 좌우된다고 분석했습니다. 연산 칩을 아무리 많이 찍어내도 옆에 붙일 HBM이 없으면 성능이 안 나온다는 뜻입니다. 그리고 그 HBM을 더 만들려면 결국 장비가 필요합니다. 젠슨 황의 “두 배”와 40개월 납기가 결국 한 줄로 이어지는 지점이 여기입니다.
평택과 용인의 시계

국내로 내려오면 이야기가 더 구체적입니다. 글로벌이코노믹은 소부장 수급 차질이 전공정과 후공정 장비의 반입 시점을 늦추고, 그것이 라인 램프업 속도를 떨어뜨린다고 지적했습니다. 팹 건물은 다 지어졌는데 장비가 안 들어와 빈 클린룸으로 남는 상황이 실제로 가능하다는 의미입니다. 삼성전자 평택과 SK하이닉스 용인이 모두 여기에 걸려 있습니다.
특히 SK하이닉스 용인 반도체 클러스터는 시점이 코앞입니다. 헤럴드경제 보도에 따르면 첫 번째 팹인 Y1은 2027년 2월 클린룸 가동을 앞두고 있습니다. 그런데 장비 납기 말고도 걸림돌이 더 있습니다. 주 진입도로인 국가지원지방도 57호선 원삼~마평 구간 확장 공사가 10월 이후에야 착공 예정이라 가동 전 완공이 어렵고, 공업용수 적기 공급과 전력 관련 규제도 해결이 남아 있습니다. 한국경제인협회는 첨단전략산업 관련 정책건의 41건 가운데 21건이 반도체에 몰려 있다며, 권혁민 성장전략실장 명의로 “기업의 투자 판단과 실행을 가로막는 제도적 걸림돌을 신속 해소하는 것이 중요하다”고 밝혔습니다.
장비가 늦으면 실적 추정의 전제가 흔들립니다
증권사 실적 추정치는 대개 “언제부터 웨이퍼가 몇 장 더 나온다”는 가정 위에 서 있습니다. 장비 반입이 한 분기 밀리면 그 분기의 출하 가정이 통째로 뒤로 밀립니다. 물론 공급이 늦어지면 가격은 올라갑니다. 공급 부족 국면에서 출하가 줄어드는 것이 반드시 매출 감소로 이어지지는 않습니다. 다만 그건 “판매량 증가”가 아니라 “단가 상승”에 기대는 실적이고, 두 가지는 밸류에이션에서 전혀 다르게 평가받습니다. 물량이 늘어서 나온 이익에는 지속성 프리미엄이 붙지만, 가격이 올라서 나온 이익에는 사이클 할인이 붙는 경우가 많기 때문입니다.
시장이 놓치고 있는 것

여기서부터는 제 해석입니다. 금요일의 6.42%와 3.37%는 “수요가 두 배”라는 문장에 붙은 가격입니다. 그런데 같은 주에 나온 40개월이라는 숫자는 그 두 배를 실제로 공급할 수 있느냐를 묻고 있습니다. 두 뉴스가 같은 주에 나왔는데 시장은 한쪽에만 값을 매겼다는 점이, 개인적으로는 이번 반등에서 가장 눈에 걸리는 부분입니다.
진짜 쟁점은 병목의 성격이라고 봅니다. 수요가 모자라서 못 파는 국면과, 만들 능력이 모자라서 못 파는 국면은 주가가 반응하는 방식이 다릅니다. 앞의 경우 악재는 매출에 그대로 꽂히지만, 뒤의 경우에는 단가가 올라가면서 일정 부분 상쇄됩니다. 그래서 장비 납기 지연이 곧바로 반도체주 악재라고 단정하기는 어렵다고 봅니다. 오히려 공급 제약이 길어질수록 메모리 가격 협상력은 제조사 쪽으로 기울 여지가 있다고 보입니다.
다만 이 판단에는 틀릴 수 있는 조건이 분명히 있습니다. 첫째, 가격이 올라도 물량이 줄면 영업 레버리지가 기대만큼 나오지 않습니다. 고정비를 나눠 질 웨이퍼 수가 늘지 않으면 마진 개선 폭은 제한됩니다. 둘째, 증설이 늦어지는 사이 경쟁사가 먼저 라인을 확보하면 점유율 구도가 바뀝니다. 셋째, AI 투자 자체가 식으면 지금의 병목은 순식간에 재고로 바뀝니다. 실제로 이달 중순 시장을 흔든 것도 AI 투자 속도 조절론이었고, 그 우려가 완전히 사라진 것은 아닙니다.
그래서 저는 “공급 병목이니 무조건 호재”라는 쪽에도, “증설 지연이니 악재”라는 쪽에도 무게를 싣지 않습니다. 중요한 건 방향을 미리 정하는 것이 아니라 확인 시점을 잡아 두는 것이라고 봅니다. 장비 반입 일정과 메모리 계약가격이 같은 방향으로 움직이는지를 분기 단위로 맞춰 보는 편이 실익이 있다고 생각합니다.
수급에서도 비슷한 신호가 읽힙니다
지난주 외국인 매매를 보면 눈에 걸리는 대목이 있습니다. 핀포인트뉴스가 집계한 9월 14~18일 주간 매매동향에서 외국인이 가장 많이 판 종목은 SK하이닉스였습니다. 그런데 순매수 상위 명단에는 한미반도체, 대덕전자, 산일전기, 가온전선처럼 장비·소부장과 전력 인프라 쪽 이름이 올라 있었습니다. 대형 메모리주는 덜어내면서 그 주변부는 담은 셈입니다. 표본이 한 주에 불과해 추세로 단정할 수는 없습니다. 다만 병목이 어디에 있는지를 수급이 먼저 읽고 있었을 가능성은 있다고 봅니다.
앞으로 확인할 지표와 일정
이번 주 국내 증시는 21일부터 23일까지 사흘만 열립니다. 24일과 25일은 추석 휴장이고, 주말을 더하면 나흘간 거래가 끊긴 뒤 28일에 다시 열립니다. 거래일이 짧은 만큼 이벤트 하나가 지수에 남기는 무게는 평소보다 큽니다.
| 날짜 | 일정 | 왜 보는가 |
|---|---|---|
| 9월 21일(월) | 9월 1~20일 수출입 통관, 중국 9월 LPR | 반도체 수출 증감률로 실물 수요 확인 |
| 9월 23일(수) | 미국·유럽·일본 제조업 PMI 동시 발표 | 50 기준선 위아래로 설비투자 온도 확인 |
| 9월 24일(목) | 미중 정상회담(국내 증시 휴장) | AI·반도체 수출통제 수위 |
| 9월 24~25일 | 추석 휴장 | 나흘 공백에 따른 갭 리스크 |
| 9월 30일(수) | 마이크론 실적 발표 | 메모리 가격·출하 가이던스 |
지표 쪽에서는 세 가지를 같이 보려 합니다. 첫째는 메모리 계약가격 흐름입니다. 공급 병목이 실제라면 가격에 가장 먼저 나타납니다. 둘째는 장비사들의 수주잔고와 납기 코멘트입니다. 어플라이드 머티어리얼즈가 말한 “2~3년”이 당겨지는지 밀리는지가 핵심입니다. 셋째는 원/달러 환율입니다. 9월 18일 1,383.3원으로 7거래일 연속 올랐는데, 환율은 외국인 수급과 반도체 수출 채산성에 동시에 걸쳐 있어 방향이 한쪽으로만 좋게 작용하지 않습니다.
자주 묻는 질문
40개월이면 장비를 아예 못 받는다는 뜻인가요?
아닙니다. 40개월은 레이저 가공 장비에 들어가는 일본산 특정 핵심 부품의 최대 납기로 보도된 수치입니다. 모든 장비가 3년 넘게 걸린다는 의미는 아닙니다. 다만 그 부품 하나가 없으면 장비 출하가 막히기 때문에, 가장 느린 구간이 어디냐가 전체 일정을 좌우합니다.
장비 납기 지연은 반도체주에 악재인가요?
한 방향으로 단정하기 어렵습니다. 출하 물량이 늦어진다는 점은 부담이지만, 공급이 제한되면 메모리 가격이 올라가는 효과가 함께 나타납니다. 어느 쪽이 더 큰지는 분기 실적과 계약가격으로 확인해야 하며, 이 글은 그 판단을 대신해 드리지 않습니다.
국내 장비사가 반사이익을 보는 구조인가요?
해외 상위 5개사의 납기가 1.5~2배로 늘어난 상황에서는 대체 조달 수요가 생길 수 있습니다. 다만 국내 장비사 역시 같은 부품난을 겪고 있어 납기가 3~4개월에서 6~8개월로 늘었습니다. 반사이익이 자동으로 보장되는 구조는 아닙니다.
이번 주 거래일이 짧은 것이 왜 변수인가요?
21~23일 사흘만 열린 뒤 24~25일 추석 휴장에 들어가기 때문입니다. 그 사이 미중 정상회담 같은 대형 이벤트가 지나가고, 한국 투자자는 그 결과를 28일에야 한꺼번에 반영하게 됩니다. 변동성이 특정 날짜에 몰릴 수 있다는 뜻입니다.
정리하면
지난주 금요일 코스피는 2.66% 올랐고 반도체 대형주가 그 상승의 대부분을 만들었습니다. 근거는 “내년 칩 판매 2배”라는 수요 쪽 선언이었습니다. 같은 주에 나온 40개월이라는 납기 숫자는 그 선언의 뒷면을 보여줍니다. 증착 장비 부품은 4개월에서 10개월로, 상위 5개사 장비 완제품은 6개월에서 1년 안팎으로 밀렸고, 부품사가 지금 증설을 결정해도 물량이 풀리는 건 12~18개월 뒤입니다.
결국 이번 사이클에서 갈릴 지점은 수요의 크기가 아니라 공급의 속도라고 보입니다. 평택과 용인의 클린룸에 장비가 언제 들어가는지, 그 사이 메모리 가격이 어디까지 가는지가 숫자로 확인될 때까지는, 한쪽 뉴스만 보고 방향을 정하지 않으려 합니다.
